Как производится установка кондиционера
Покупка климатической техники — это лишь половина пути к комфортному микроклимату. Статистика сервисных центров неумолима: более 80% поломок сплит-систем в первые три года эксплуатации связаны не с заводским браком, а с нарушениями технологии монтажа. Многие пользователи, пытаясь сэкономить, доверяют эту сложную инженерную задачу неквалифицированным бригадам или пытаются выполнить работы самостоятельно, не вникая в то, как производится установка кондиционера по регламенту производителя. Результат часто плачевен: утечка фреона, сгоревший компрессор или испорченный фасад здания.
В этой статье мы подробно, шаг за шагом, разберем профессиональный алгоритм монтажа настенной сплит-системы. Вы узнаете, какой инструмент необходим, почему вакуумирование нельзя заменить «пшиканьем» фреона и какие критические ошибки допускают новички на этапе вальцовки труб.
Необходимый арсенал: инструменты и материалы
Качественный монтаж невозможен с помощью одной дрели и отвертки. Профессиональная установка требует использования специализированного холодильного и строительного оборудования.
Список инструментов:
-
Перфоратор (SDS-Max). Необходим для бурения сквозного отверстия в капитальной стене диаметром 45–55 мм.
-
Вакуумный насос и манометрическая станция. Критически важное оборудование для удаления влаги и воздуха из контура.
-
Вальцовка с эксцентриком. Инструмент для деформации края медной трубы в идеальный конус. Дешевые модели делают «кривую» вальцовку, что гарантирует утечку газа.
-
Труборез и риммер. Резать медь ножовкой запрещено — стружка попадет в систему и убьет компрессор. Риммер нужен для зачистки среза.
-
Динамометрический ключ. Гайки на портах нужно затягивать с строго определенным усилием (Нм).
Расходные материалы:
Используйте только качественные толстостенные медные трубы стандарта ASTM B280, предназначенные для холодильной техники. Также потребуются кронштейны с порошковой окраской, теплоизоляция (флекс) для каждой трубы отдельно, дренажный шланг и межблочный кабель (ПВС или ВВГнг).
Этап 1: Выбор места и разметка
Правильное размещение блоков определяет эффективность работы и удобство обслуживания.
Внутренний блок:
Место выбирается так, чтобы поток холодного воздуха не был направлен на зоны постоянного пребывания людей (кровать, диван, рабочее место).
-
Отступ от потолка: Строго не менее 10–15 см. Это зона забора воздуха; если прижать блок к потолку, упадет КПД и возрастет шум.
-
Отступ от стен: Минимум 15 см для доступа к сервисным портам и фильтрам.
-
Высота: Оптимально 2,2–2,5 метра от пола.
Внешний блок:
Устанавливается на прочной несущей стене. Важно обеспечить доступ к сервисному клапану для будущей дозаправки (например, через открывающееся окно). Расстояние от задней стенки блока до фасада должно быть не менее 10–15 см для свободного обдува радиатора.
Этап 2: Бурение и подготовка коммуникаций
После разметки и крепления монтажной пластины внутреннего блока начинается самый шумный и пыльный этап.
-
Бурение отверстия. В стене проделывается сквозной канал. Важнейший нюанс: бурить нужно с уклоном 5–7 градусов вниз в сторону улицы. Это необходимо для того, чтобы конденсат (вода) самотеком уходил наружу и не застаивался в дренажной ванночке.
-
Подготовка трассы. Медные трубы нарезаются труборезом с запасом. На каждую трубку надевается теплоизоляция.
-
Сборка жгута. Трубы, межблочный кабель и дренажный шланг собираются в единый пучок и плотно обматываются виниловой (тефлоновой) лентой. Дренажный шланг должен находиться в нижней части пучка, чтобы исключить его сдавливание.
Этап 3: Вальцовка и подключение
Это ювелирная часть работы. От качества вальцовки зависит герметичность системы.
-
Обработка труб. После резки края трубы обязательно обрабатываются риммером для снятия заусенцев. Трубу при этом нужно держать отверстием вниз, чтобы медная крошка выпадала наружу.
-
Вальцевание. На трубу надевается накидная гайка, после чего край развальцовывается до образования зеркального конуса. На поверхности конуса не должно быть трещин или рисок.
-
Соединение. Трубы подключаются к портам внутреннего и внешнего блоков. Гайки затягиваются динамометрическим ключом. Для трубы 1/4" усилие составляет 15–20 Нм, для 3/8" — 30–40 Нм. Недотяг приведет к утечке, перетяг — к разрушению соединения.
Этап 4: Вакуумирование системы
Многие недобросовестные монтажники пропускают этот шаг, просто открывая краны и стравливая немного фреона («пшиканье») для продувки воздуха. Это грубейшее нарушение технологии.
Как делать правильно:
-

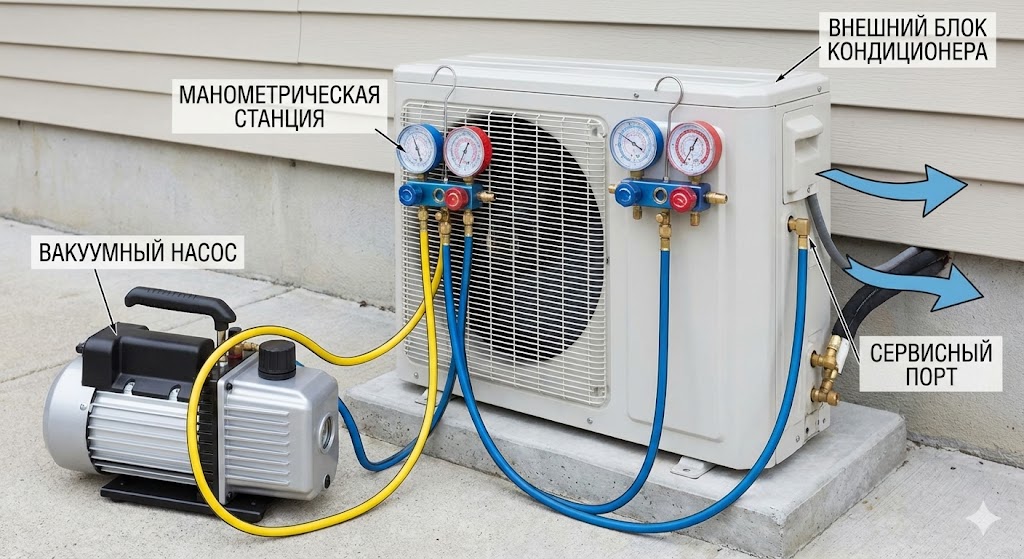

К сервисному порту внешнего блока подключается манометрический коллектор и вакуумный насос.
-
Насос включается на 15–20 минут. Его задача — удалить из труб и теплообменника внутреннего блока не только воздух, но и влагу.
-
Влага в контуре смертельно опасна: смешиваясь с маслом и фреоном, она образует кислоту, которая разъедает изоляцию обмоток компрессора изнутри.
-
После вакуумирования проводится тест на герметичность (стрелка манометра не должна подниматься в течение 10 минут).
Этап 5: Запуск и тестирование
Только после успешного вакуумирования открываются сервисные вентили на внешнем блоке (шестигранником), и фреон заполняет систему.
Финальные проверки:
-
Дренаж. В испаритель внутреннего блока заливается 0,5 литра воды. Мастер должен убедиться, что вода бодро вытекает на улицу, а не капает по стене внутри комнаты.
-
Температурный тест. Кондиционер включается на охлаждение. Через 10–15 минут замеряется разница температур входящего и выходящего воздуха (дельта). Она должна составлять не менее 10–12 градусов.
-
Вибрация. Внешний блок не должен сильно гудеть или вибрировать (для этого при монтаже используются резиновые виброопоры).
Заключение
Понимание того, как производится установка кондиционера, позволяет заказчику контролировать процесс и избегать услуг дилетантов. Помните: качественный монтаж не может быть быстрым (менее 2–3 часов) и дешевым, так как требует дорогостоящего инструмента и качественных расходников. Соблюдение всех этапов, от правильного уклона при бурении до вакуумирования трассы, гарантирует, что ваша сплит-система прослужит заявленные 10–15 лет, а не потребует ремонта уже в следующем сезоне.
